10月30日至31日,公司生产管理部、安全环保部、技术质量部组成检查组,对旬阳监理中心进行了蓄水前安全和技术质量专项检查督导。
根据设计规划及工程进展,旬阳水电站已于2021年12月10日通过了第一阶段蓄水验收。由于库区十天高速LD连接线(社会公路)桥墩除险加固工程未完成,2021年未能实现水库蓄水。通过参建各方共同努力,2022年顺利的完成了右岸七孔冲沙泄洪闸土建施工,右岸上游临时挡水发电CSG围堰也于10月29日顺利爆破。右七孔冲沙泄洪闸中五扇工作弧门已完成安装调试工作,具备挡水条件。剩余两孔工作弧门利用上下游检修闸门挡水,在流道内安装,计划在2022年12月中旬前全部完成。按照设计蓄水要求,工程已基本具备蓄水条件。

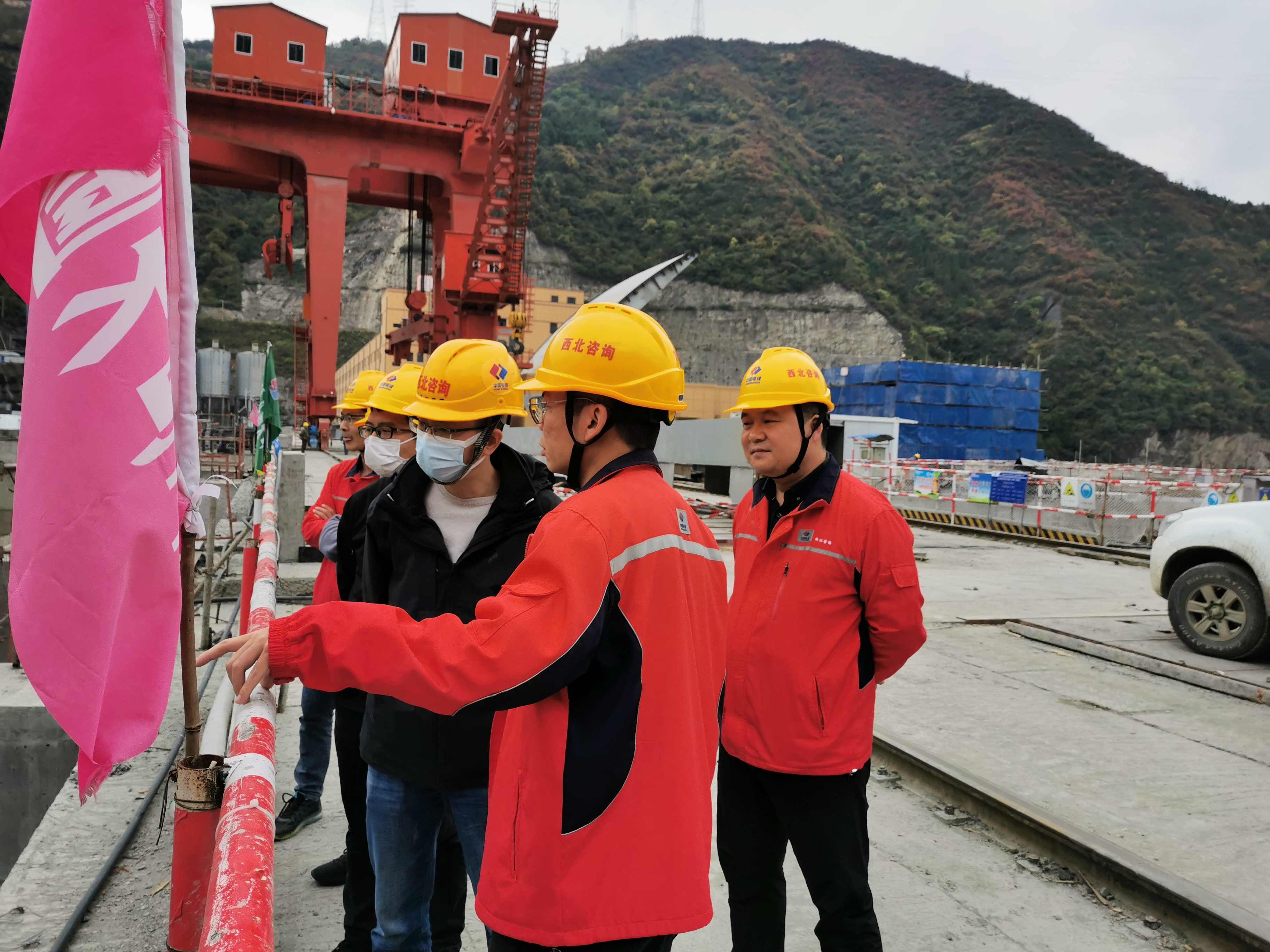

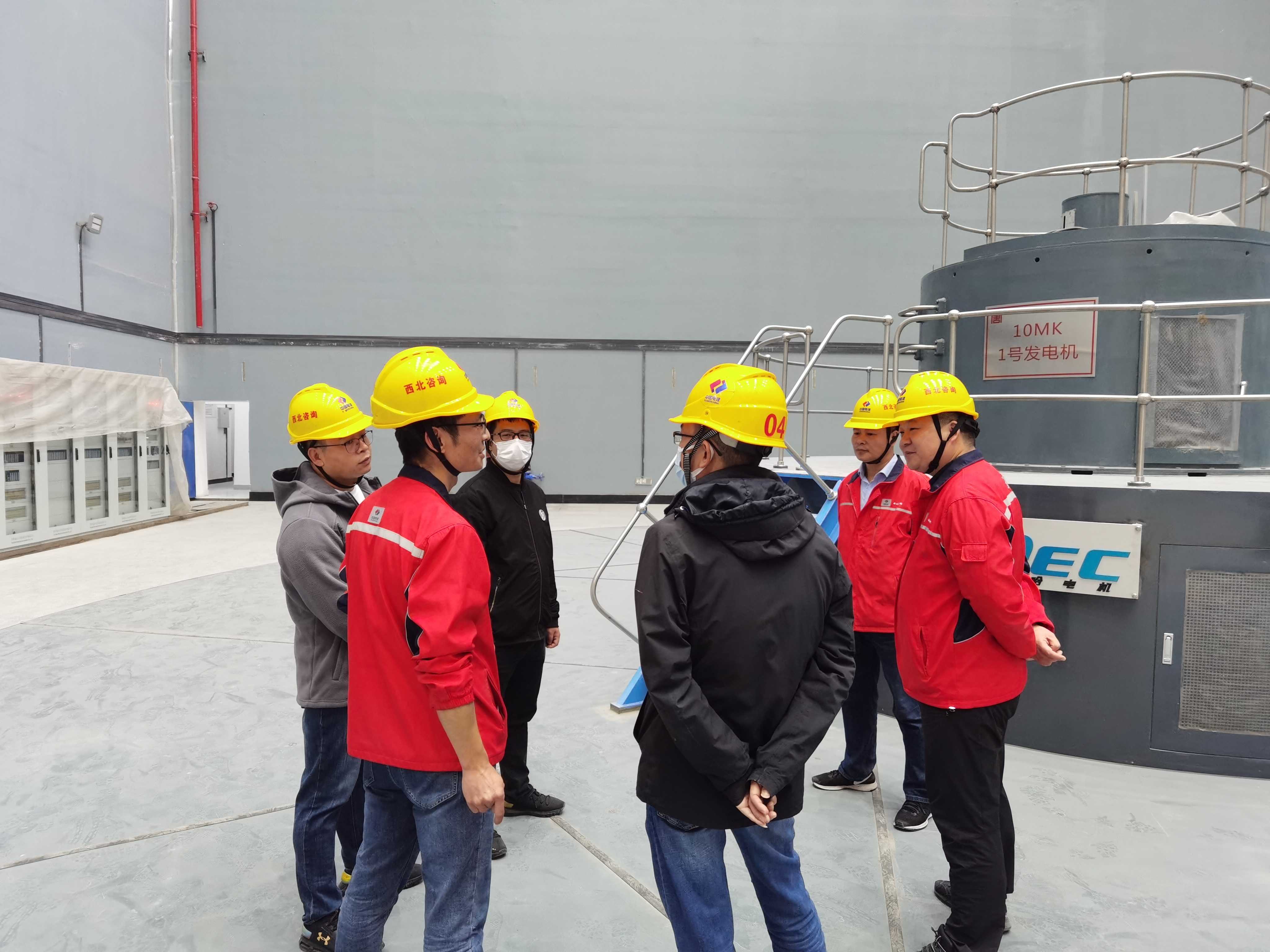

在监理中心的陪同下,检查组分别对左岸厂房、左五孔冲沙泄洪闸、右七孔冲沙泄洪闸、鱼道等部位进行了现场检查,详细了解、询问了设计蓄水技术要求、工程形象面貌、验收情况和未完工作计划安排等。现场检查结束后,检查组赴监理中心对有关蓄水技术准备工作进行了检查。总监刘伟向检查组汇报了有关技术准备工作完成情况以及蓄水阶段质量监督检查专家组意见、建议整改落实结果。检查组依据有关技术文件,对相关资料、文件进行检查核实。
最后,检查组与中心班子成员及职能部门进行了座谈。要求监理中心对照设计文件、规程规范要求对蓄水前有关工作再梳理、再检查,避免遗漏。要高度重视安全监测仪器的埋设和安装质量检查,确保在蓄水前均要取得初始值,为后续大坝安全监测数据分析提供科学、可靠的依据。
