梨园水电站枢纽专项验收会于1月20日至23日在昆明召开,并顺利通过验收。
受云南省发展和改革委员会的委托,水电水利规划设计总院组织有关单位和部门开展金沙江梨园水电站枢纽工程专项验收工作。验收委员会会议听取了云南华电金沙江中游水电开发有限公司梨园发电分公司关于枢纽工程建设及运行情况的汇报,中国电建集团昆明勘测设计研究院有限公司关于工程设计情况的汇报,可再生能源发电工程质量监督站关于工程质量监督情况的汇报,中国水利水电建设工程咨询有限公司关于枢纽工程竣工安全鉴定主要结论的汇报,以及验收专家组关于枢纽工程专项验收专家组意见的汇报。与会各位委员、代表就枢纽工程专项验收条件和存在的问题进行了研究和讨论,会议形成了《金沙江梨园水电站枢纽工程专项验收鉴定书》。
金沙江梨园水电站枢纽工程已按批准的设计规模和方案建成,枢纽建筑物设计符合国家有关强制性标准及规程规范要求;工程施工质量总体符合设计要求和合同文件规定,施工缺陷已按设计要求处理;金属结构设计满足规程规范要求,制造、安装质量合格,运行正常。工程自2014年11月蓄水以来,库水位已达到正常蓄水位1618米,枢纽工程经历了4个汛期的考验,监测资料表明,枢纽工程主要建筑物运行正常,水库调度运行及工程防洪度汛满足设计要求。有关枢纽工程专项验收的文件、资料齐全。验收委员会同意金沙江梨园水电站通过枢纽工程专项验收。梨园监理中心作为梨园水电站工程参建单位代表受邀参加了本次会议。

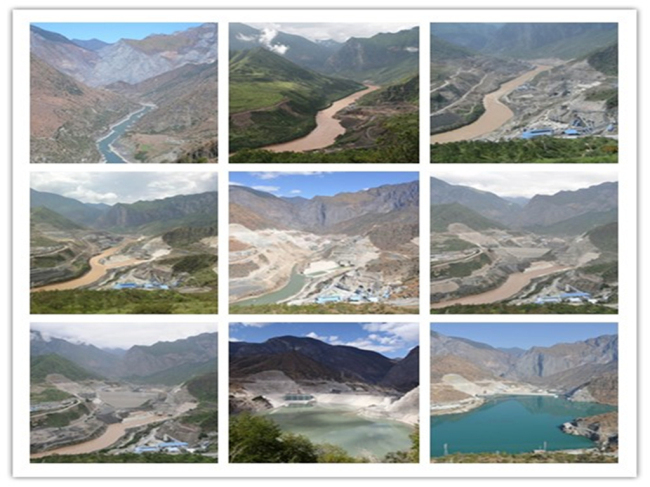

梨园水电站于2007年8月开始施工筹建,2011年4月实现大江截流。2011年8月大坝开始填筑,2013年7月填筑完成;2014年2月底一期面板浇筑完成,5月底二期面板浇筑完成。2014年11月导流洞下闸、水库蓄水,2015年6月首次蓄水至正常蓄水位1618米。2014年12月首台机组投产发电,2016年8月4台机组全部投产发电。
咨询公司梨园监理中心自2008年进场以来,负责工程筹建准备期、主体及尾工全过程的土建和环水保监理工作。工程质量安全保证体系健全,运行持续有效,始终处于受控状态;工程进度满足发电目标需要;工程概算投资195亿元,实际投资约167亿元,投资控制效果显著。截止2018年12月底,监理中心累计结算监理费1.3853亿元,预计最终监理费结算将超过1.4亿。
下一步监理中心将一如既往的做好剩余专项验收的配合工作,为梨园工程完美收官,也为在金沙江中游水电市场树立“西北咨询”品牌贡献力量。
